Mentre a Brescia procedono i lavori affidati a CarBa dal Comune nel tratto di via Milano compreso tra piazzale Garibaldi e via Pascoli e gli spazi urbani adiacenti, si rinnova anche questo spazio di condivisione con i cittadini e i lavoratori sul blog del nostro sito: fino al termine dei lavori, continueremo a pubblicare qui i cronoprogrammi delle varie fasi col dettaglio delle lavorazioni. L’aggiornamento che presentiamo oggi è il quarto dall’inizio del cantiere.

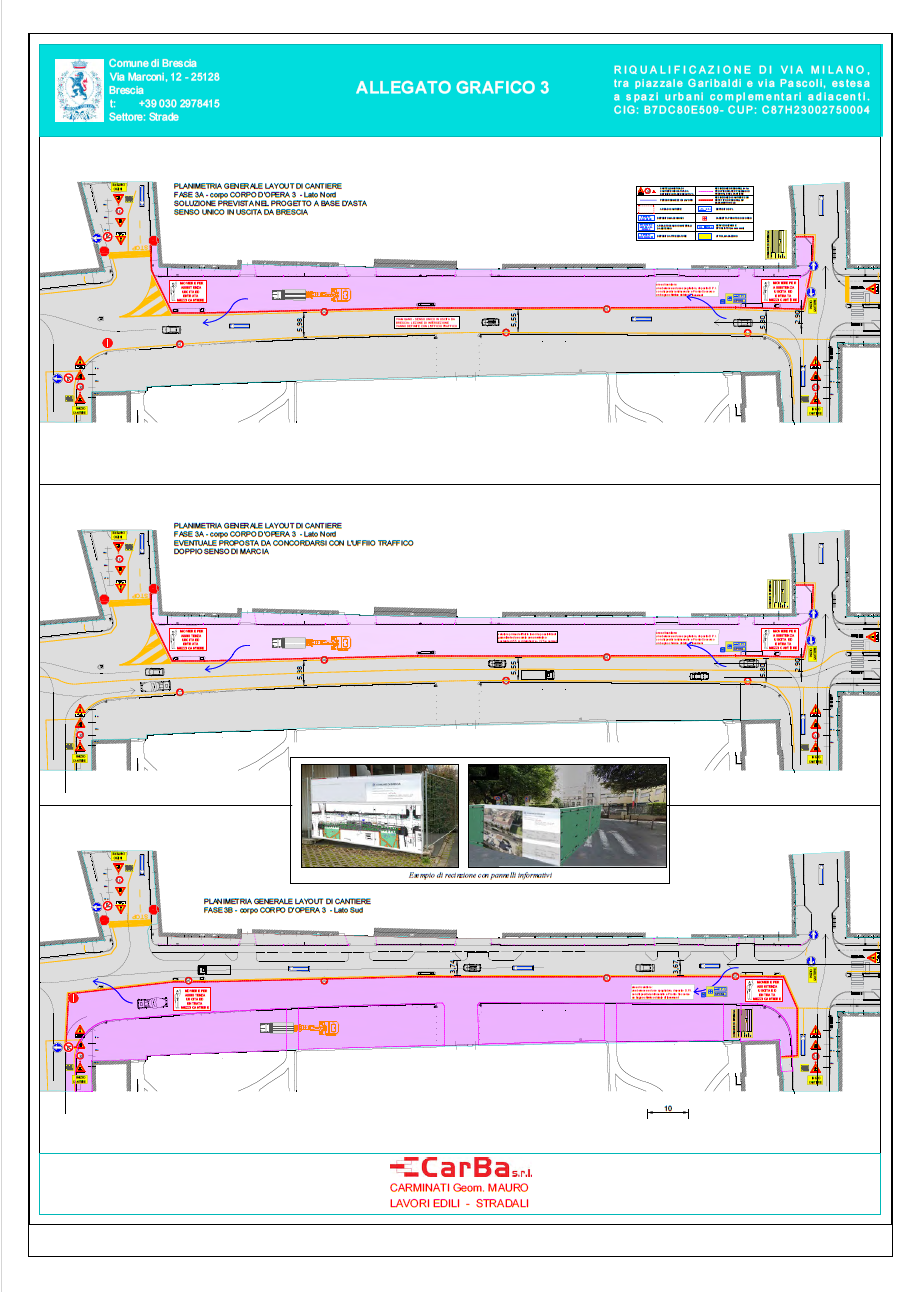

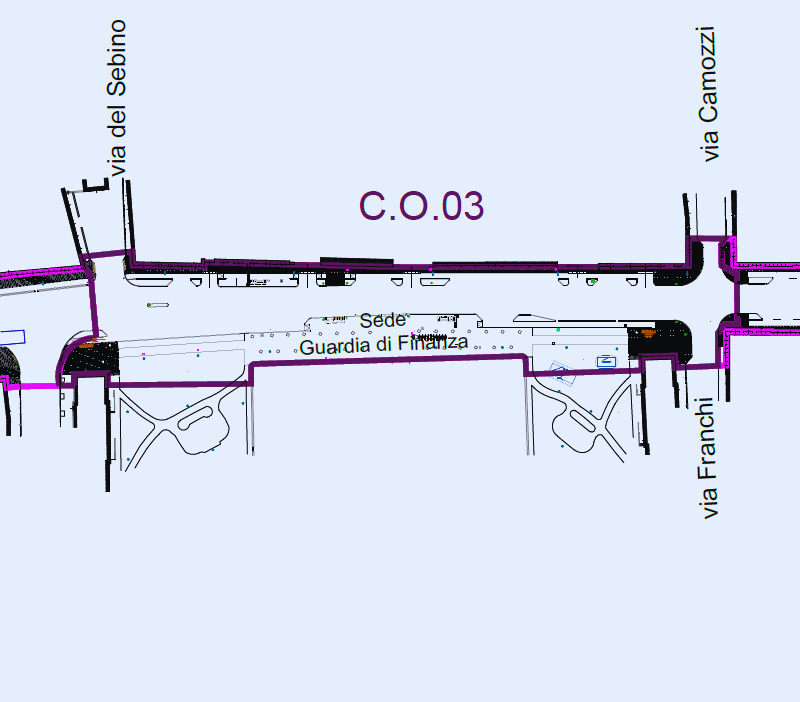

Dal 13 luglio 2026 al 3 ottobre 2026 è previsto lo svolgimento delle opere rientranti nella fase 4 – corpo d’opera 3, riassunta nella tabella a seguire e riguardante la parte di via Milano compresa tra l’incrocio con via Franchi e l’incrocio con via del Sebino.
Due, come sempre, i livelli di intervento, ma questa volta si parte dal lato sud anziché dal lato nord:
– Corpo d’opera 3b – parte sud del tratto fra incrocio via Franchi e incrocio via del Sebino: da lun 13/07/26 a dom 09/08/26
– Corpo d’opera 3a – parte nord del tratto fra incrocio via Franchi e incrocio via del Sebino: da lun 10/08/26 a sab 03/10/26
