Una finestra aperta sulla città anche nel 2026: nell’ambito dei lavori che ci sono stati affidati dal Comune di Brescia relativamente al tratto di via Milano compreso tra piazzale Garibaldi e via Pascoli e agli spazi urbani adiacenti, proseguiamo nella condivisione pubblica degli aggiornamenti sulle opere in corso in questo spazio del nostro blog, dove la cittadinanza potrà seguire passo a passo l’evoluzione del cantiere attraverso cronoprogrammi, dettagli sulle lavorazioni e sui tratti interessati. Quello che presentiamo oggi è il secondo aggiornamento dall’inizio dei lavori.

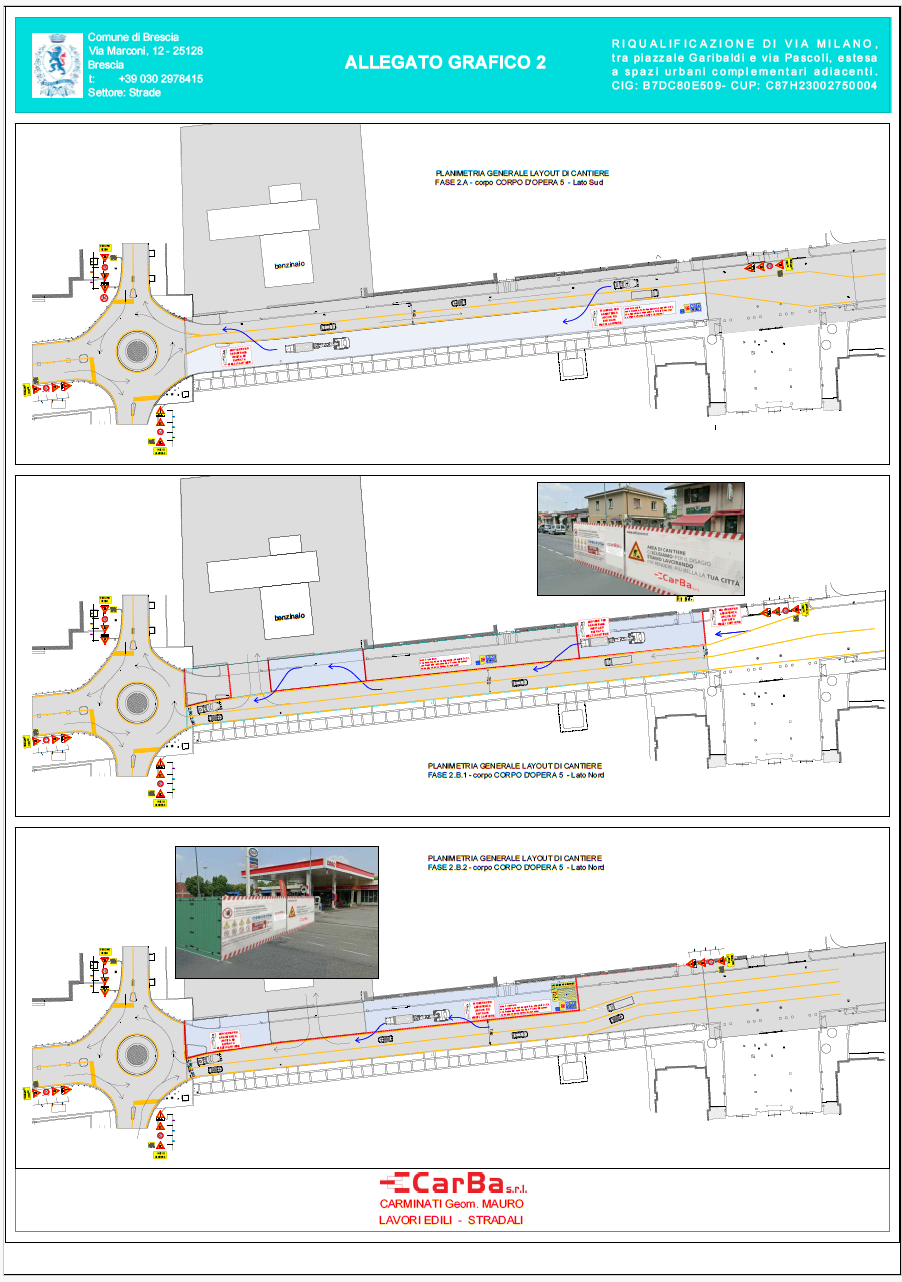

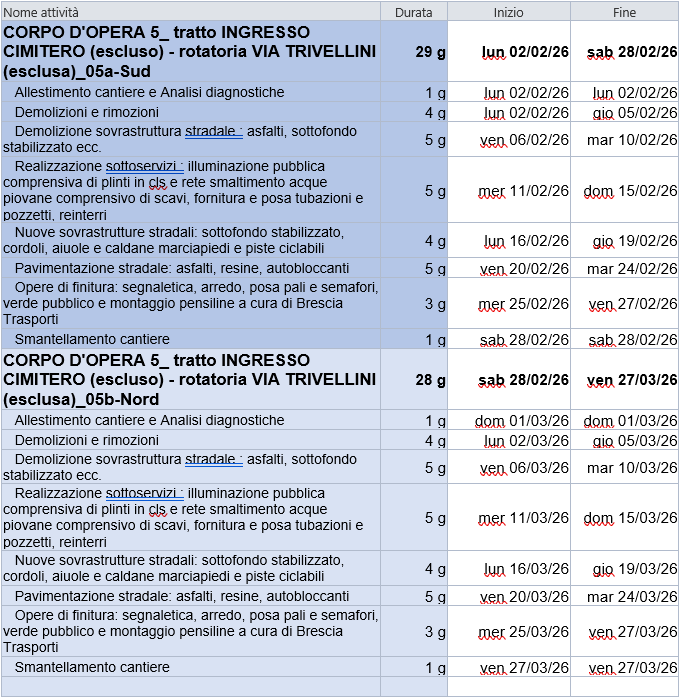

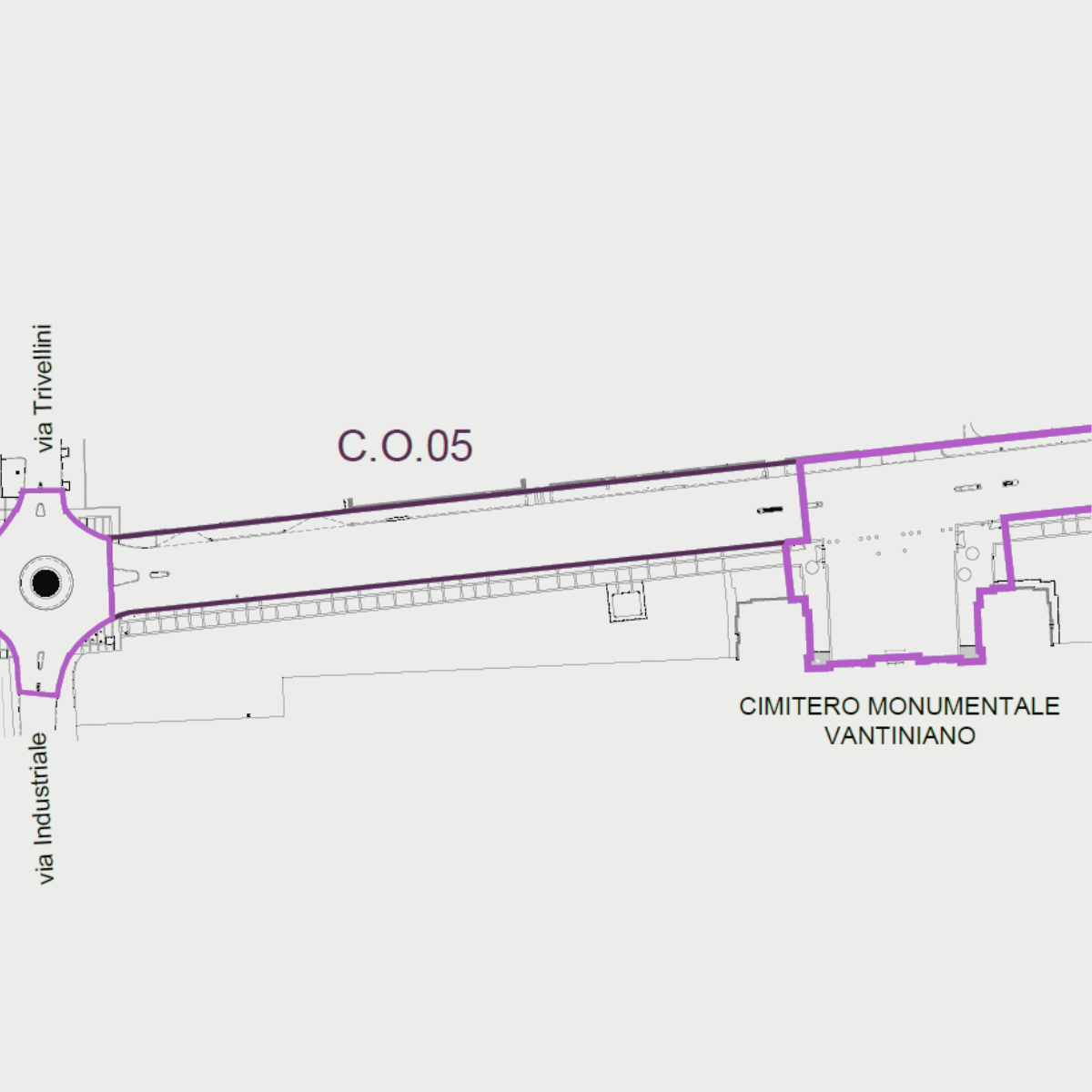

Si svolgeranno dal 2 febbraio 2026 al 27 marzo 2026 le opere rientranti nella fase 2 – corpo d’opera 5, riassunta nella tabella di seguito, che riguarderanno la parte di via Milano compresa tra la rotatoria con via Trivellini (esclusa) e il tratto di ingresso del cimitero (escluso).
Ancora una volta i lavori saranno suddivisi in due livelli di intervento:
– Corpo d’opera 5a – parte sud del tratto fra rotatoria via Trivellini (esclusa) e ingresso cimitero (escluso): da lun 02/02/26 a sab 28/02/26
– Corpo d’opera 5b – parte nord del tratto fra rotatoria via Trivellini (esclusa) e ingresso cimitero (escluso): da sab 28/02/26 a ven 27/03/26
